Projeler

0000_lisans_ikon

Proje kartının kullanılabildiği lisanslar:

00000_N4_T4_Ent_Com_Pro_lisans
0000_lisans_ikon

Proje Yönetimi modülünün (proje tipleri, hakedişler, proje işlemleri, zaman çizelgesi, Gantt, proje panosu) sadece ek olarak alınabildiği lisanslar:

00000_N4_T4_Ent_Com_lisans



İşlemlerin bir proje içerisinde takip edilebilmesi için proje tanımlanır. Projeler inşaat, üretim, ithalat vb. olabilir.

İndirim, fiyat listesi, stok kartı vb. işlem pencerelerinde proje seçilebilmektedir.

Bu şekilde işlemler proje altında toplanarak analiz edilebilir.

Alış-satış belgesinde proje sonradan seçildiğinde ya da değiştirildiğinde, belgeye bağlı otomatik stok işlemi ve hareketleri ile tahsilat ve ödeme planı kayıtları da yeni projeyi alır; satırın projesi değiştiğinde satıra bağlı stok hareketleri de değişir. Muhasebeleşmiş kayıtlar ve elle farklı bir proje verilmiş kayıtlar değişmez. Sevk planından oluşturulan stok işlemleri satırın projesini taşır.

Proje analizi ise KARAR DESTEK modülü altındaki Proje İncele penceresinde yapılmaktadır.

0068_yeni_kayit butonuna tıklanarak yeni kayıt penceresi açılır. Giriş durumunda iken gerekli alanlara bilgi girişi yapılır.

Aktif ve Onaylandı durumuna getirilen kayıtlar diğer işlem pencerelerinde görüntülenip kullanılabilir.

Proje kodu istenilen formatta elle girilir ya da boş bırakılır ise proje adı yazıldıktan sonra 0048_islem butonuna tıklanınca sistem tarafından artan sırada numara verilir.

Proje adı girilir.

Gerçekleşme çubuğunda projenin ilerleme yüzdesi gösterilir. Sistem tarafından hesaplanır; elle girilmez.



00000_circle_orange_arrow-right.svg Genel Bilgiler

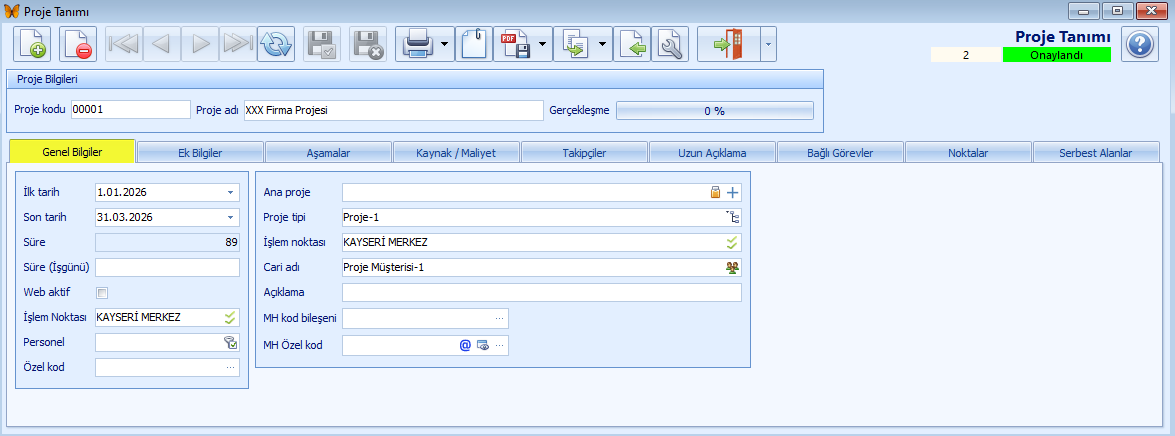

0197_Proje



İlk tarih ve Son tarih girilir. Projenin planlanan başlangıç ve bitiş tarihidir; yeni projede ilk tarih bugünün tarihiyle gelir.

Süre alanında sistem tarafından projenin bitiş tarihinden başlangıç tarihine kadarki süre hesaplanarak getirilir.

Süre (İşgünü) alanı sistem tarafından hesaplanır: süreden Cumartesi-Pazar günleri ve etkin resmi tatil tanımlarındaki günler (yarım gün tatiller 0,5) düşülür. Elle girilmez.

Güncel aşama alanı projenin bulunduğu aşamayı gösterir; salt okunurdur, yalnız Aşamalar sekmesindeki Bu Aşamaya Geç işlemiyle değişir.

Web aktif kutucuğu işaretlenerek web tarafında kullanılmak için ayar yapılır.

Personel butonuna0000_buton_personelsec tıklanarak açılan pencerede projeden sorumlu kullanıcı (personel) seçilir.

IK personel alanında projeden sorumlu İnsan Kaynakları personeli seçilir.

Özel kod girilebilir. ... (üç nokta) butonuna tıklanarak açılan Özel Kod penceresinde seçilir ya da elle giriş yapılır. Kullanıcının isteğine bağlı olarak oluşturulan bir koddur ve filtreleme ya da rapor oluşturmak için kullanılabilir.

Ana proje alanında 000buton_projebutonuna tıklanarak açılan pencerede proje seçilir. Bir projenin altında bağlı alt projeler var ise seçilir.

Proje tipi 0000_buton_projebutonuna tıklanarak açılan pencerede proje tipi seçilir.

Projenin profili (genel, inşaat / yapı, proje usulü, yazılım, üretim) ve gerçekleşme yöntemi proje tipinden gelir. Kartta Taraflar / Sözleşmeler, Hakedişler ve dört üretim sekmesinin (İş Emirleri, Operasyonlar, İş İstasyonları, Vardiyalar) görünüp görünmeyeceği Proje Tipi Tanımları ekranının Proje Kartı Sekmeleri sekmesinde seçilir; profil bu seçimlerin yalnız öndeğerini verir. Proje tipi değiştirildiğinde sekmeler kaydetmeden yeni tipin seçimlerine göre yenilenir.

İşlem noktası alanında projenin yürütüldüğü işlem noktası seçilir; öndeğer oturumun işlem noktasıdır. Eğer projenin uygulandığı nokta farklı ise buradaki nokta değiştirilir.

Cari adı cariünvanıbuton butonuna tıklanarak açılan Cari Kart penceresinde projenin uygulandığı cari seçilir.

Açıklama girilir.

MH kod bileşeni ... (üç nokta) butonuna tıklanarak açılan pencerede muhasebe hesap planındaki kod seçilir ya da elle girilir. Eğer projeye ait parasal işlemlerin muhasebesel kaydı yapılacak ise kod tanımlanması gerekir.

MH özel kod alanında ... (üç nokta) butonuna tıklanarak açılan pencerede muhasebe için özel kod tanımlanır.

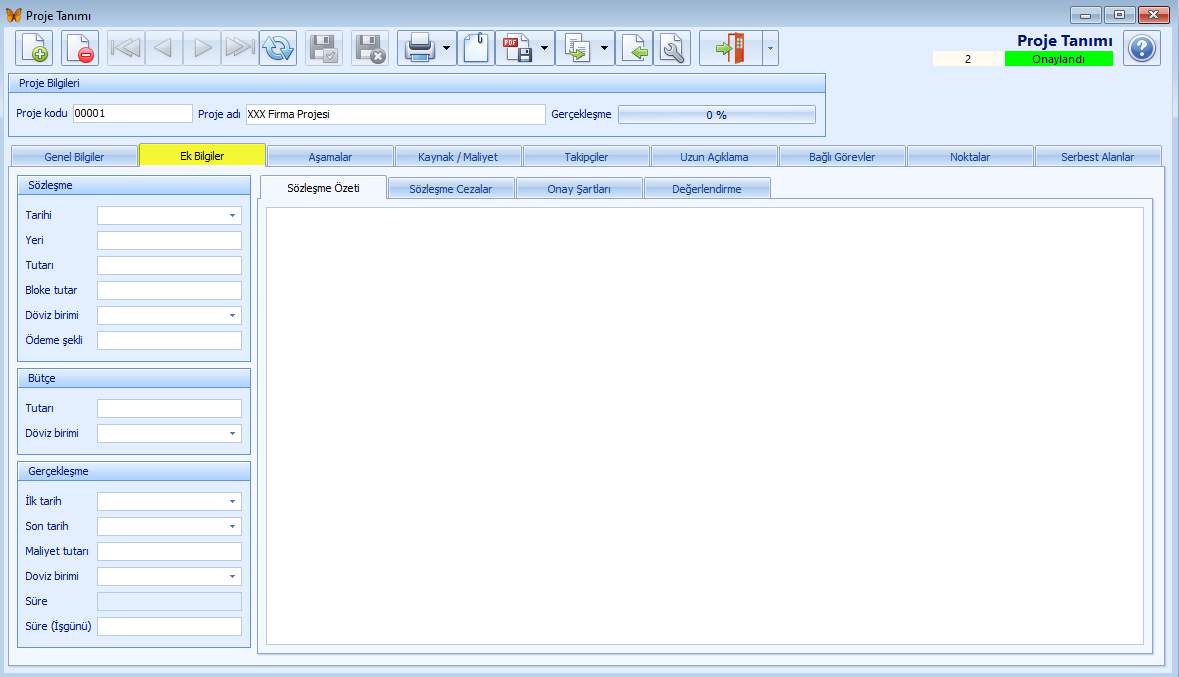

00000_circle_orange_arrow-right.svg Ek Bilgiler

Sözleşme bilgileri bu sekmede değil, taraf bazında Taraflar / Sözleşmeler sekmesinde tutulur (aşağıda).



➢Bütçe

Toplam tutar alanında projenin toplam bütçesi girilir. Kazanılmış değer hesabı ve "Maliyet / bütçe" gerçekleşme yöntemi bu tutarı kullanır.

Döviz birimi alanında bütçe dövizi seçilir. İş kalemleri, ekip saat maliyetleri ve taraf sözleşmeleri döviz verilmezse bu dövizi alır.



➢Gerçekleşme

Bu gruptaki değerler projeye bağlı belge ve işlemlerden hesaplanır; elle girilmez.

Döviz birimi gerçekleşme tutarlarının dövizidir.

Süre projenin fiili süresidir; sistem tarafından hesaplanır.

Süre (İşgünü) sistem tarafından hesaplanır: süreden hafta sonları ve etkin resmi tatiller düşülür.

Cari borç, cari alacak, sipariş borç, sipariş alacak alanları projeye bağlı belgelerden hesaplanır: projesi bu proje olan satış faturaları ve cari borç hareketleri cari borç, alış faturaları ve cari alacak hareketleri cari alacak, alınan siparişler (teklif ve sepet sayılmaz) sipariş borç, verilen siparişler sipariş alacak; Proje İşlemleri ekranında elle girilen maliyet satırları ve zaman kayıtları cari alacağa eklenir. Tutarlar belge kuruyla gerçekleşme dövizine çevrilir; gerçekleşme dövizi boşsa bütçe dövizi, o da boşsa firmanın resmi dövizi yazılır.

Yeniden Hesapla düğmesi bu alanları, aşamaların gerçekleşmesini ve bütçe detaylarını o anda yeniler. Aşamanın gerçekleşme oranı aşamaya bağlı görevlerin oranlarının ortalamasıdır (iptal edilen görev sayılmaz); projenin gerçekleşme oranı proje tipindeki gerçekleşme yöntemine göre bulunur: hakediş / keşif yönteminde iş kalemlerinin tutar ağırlıklı oranı, aşama ağırlıklı yöntemde üst düzey aşamaların ağırlıklarıyla (aşama ağacındaki Ağırlık sütunu, boşsa 1) ortalaması, maliyet / bütçe yönteminde gerçekleşen giderin bütçe tutarına oranı, görev / puan yönteminde proje görevlerinin ortalaması; yöntem boşsa aşama oranı varsa aşamalardan, yoksa görevlerden. Görevi olmayan aşamada ve projede elle girilen oran korunur. Aynı hesap her gece Aktif ve Onaylandı durumundaki bütün projeler için kendiliğinden yapılabilir: Tanımlar > Yapılandırma Tanımları > Zamanlanmış Görev Tanımları ekranında programla birlikte gelen PROJE GERÇEKLEŞME HESAPLA tanımı (görev tanım kodu #0031) açılır. Tanım Taslak durumunda gelir; Görev Scripti sekmesindeki SQL komutu (EXECUTE PROCEDURE PR_RECALC_PROJE_TUMU) hazırdır, değiştirilmez. Zamanlama sekmesi kontrol edilir, kayıt durumu Aktif yapılıp kaydedilir. Bir projede hesap yapılamazsa (örneğin döviz kuru bulunamadığında) hata İşlem Günlükleri'ne yazılır, öteki projeler hesaplanır.



Bütçe ve gerçekleşme sütununun en üstünde Gantt ve Projeyi Kopyala düğmeleri (aşağıda), hemen altında SPI ve CPI satırı bulunur; Kazanılmış Değer grubunda PV, EV ve AC görülür.

❑Değerlendirme sekmesinde (sağda) sözleşmenin ya da projenin hukuki, mali ve operasyonel açıdan değerlendirmesi ve riskleri yazılır.



00000_circle_orange_arrow-right.svg Aşamalar

Proje aşamaları sekmesinde projenin hangi temel adımlarda ne kadarlık bütçede hangi tarih arasında gerçekleşeceğinin bilgisi girilir.

Projenin aşamaları tipten getirilir ya da elle aşamalar girilir. Aşama ağacının altında Aşama Geçişleri, Sürüm Notu (yazılım profili) ve Açıklama sekmeleri bulunur. Aşama Geçişleri sekmesindeki Tipte Tanımlıları Getir (1) butonuna tıklanarak proje tipindeki aşamalar getirilir (2). Artı butonuna (3) tıklanarak satırda elle aşama girilir.

Her bir satırda aşamaya ait bilgiler girilir.

Elle eklenen aşama Aktif durumda açılır. Tipte Tanımlıları Getir ile gelen aşamalar proje tipindeki durumlarıyla gelir; tipte yalnız Giriş, Taslak, Aktif ya da Onaylandı durumundaki aşamalar getirilir. Aynı kural gerekli kaynak ve bütçe kaynağı satırları için de geçerlidir.

Tipten getirilen aşamalar tarihsizdir: projede tarihli bir üst aşama yoksa üst aşamalar proje süresine sırayla eşit bölünerek tarihlenir, varsa yeni gelen aşamalar projenin ilk ve son tarihini alır; alt aşamalar üst aşamanın tarihlerini alır. Tarihler sonradan elle düzeltilebilir. Tipten gelen aşamalara projede yeni kodlar verilir (000001, 000002 …); tipteki aşama kodları projeye taşınmaz. Proje tipi seçilmeden düğmeye tıklanırsa "Proje tipi belirlenmedi" uyarısı verilir.

Bu Aşamaya Geç: Ağaçta seçili aşamaya geçmek için tıklanır; bir açıklama sorulur ve Aşama Geçişleri ızgarasına bir geçiş kaydı yazılır. Geçişin onay yolu sırayla aranır: önce geçilen aşamanın aşama ağacındaki Onay Yolu sütunu, o boşsa proje tipinin Onay yolu alanı, o da boşsa Onay Yolu Tanımı'nda aşama geçişleri için geçerli kılınmış yol. Hiçbiri yoksa geçiş hemen uygulanır: projenin güncel aşaması değişir, geçilen aşamanın gerçekleşme ilk tarihi ve önceki aşamanın gerçekleşme son tarihi geçiş zamanı olarak yazılır. Onay yolu varsa geçiş yolun ilk adımında (örneğin Açık) açılır ve ızgaradaki Durum kolonundan yolun sonraki adımlarına ilerletilir; durum Aktif, Onaylandı ya da Tamamlandı olduğunda geçiş uygulanır. Projenin zaten bulunduğu aşamaya geçilemez; uygulanmış bir geçiş silinemez, geçiş tarihçe olarak kalır. Güncel aşama yalnız bu yolla değişir.

Aşama Geçişleri ızgarasında Geçilen Aşama, Önceki Aşama, Geçiş Zamanı, Açıklama, Kayıt Durumu, Onay Yolu, Durum, Durum Tarihi, Personel ve Özel Kod sütunları bulunur; ızgarada yalnız Durum ve Açıklama değiştirilebilir. Geçiş yapılmış aşama silinemez.

Aşama ağacında aşamanın kodu, adı, sırası, kayıt durumu, sorumluluk alanı, ilk / son tarihi, süresi, bütçe tutarı ve dövizi, % Gerçekleşme, gerçekleşme tarih ve tutarları, Ağırlık ("Aşama ağırlıklı" yöntemde aşamanın ağırlığı; boşsa 1), Kilometre Taşı (Gantt çizelgesinde ve panoda gösterilir), Onay Yolu (bu aşamaya geçişin onay yolu; boşsa proje tipinin onay yolu kullanılır, tipten getirilen aşama tipteki yolu taşır) ile yazılım projeleri için Sürüm No, Yayın Tarihi ve Yayınlandı sütunları bulunur.

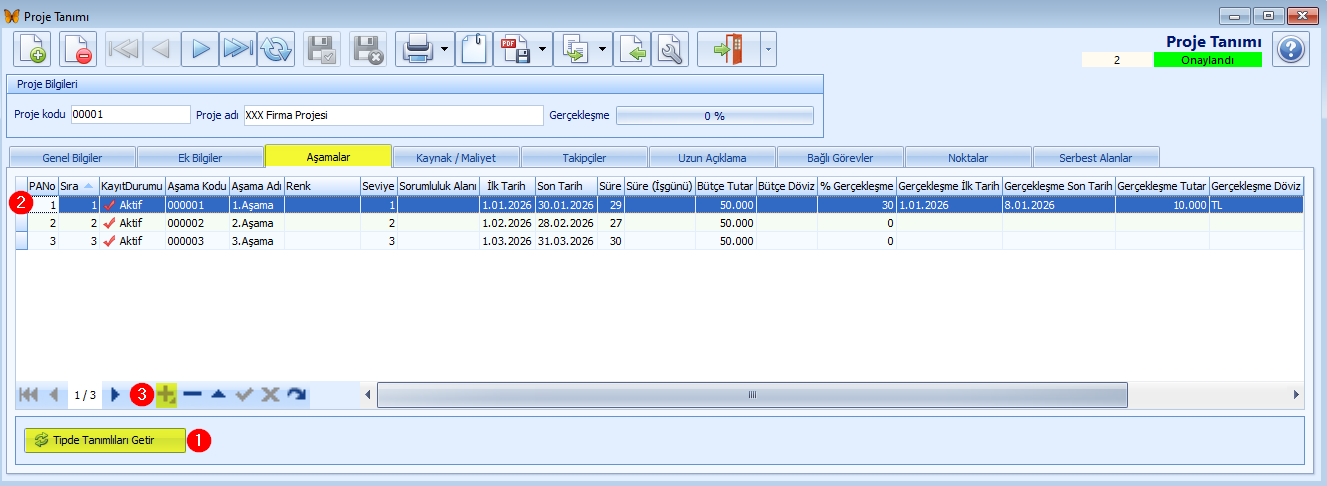

0197_Proje2

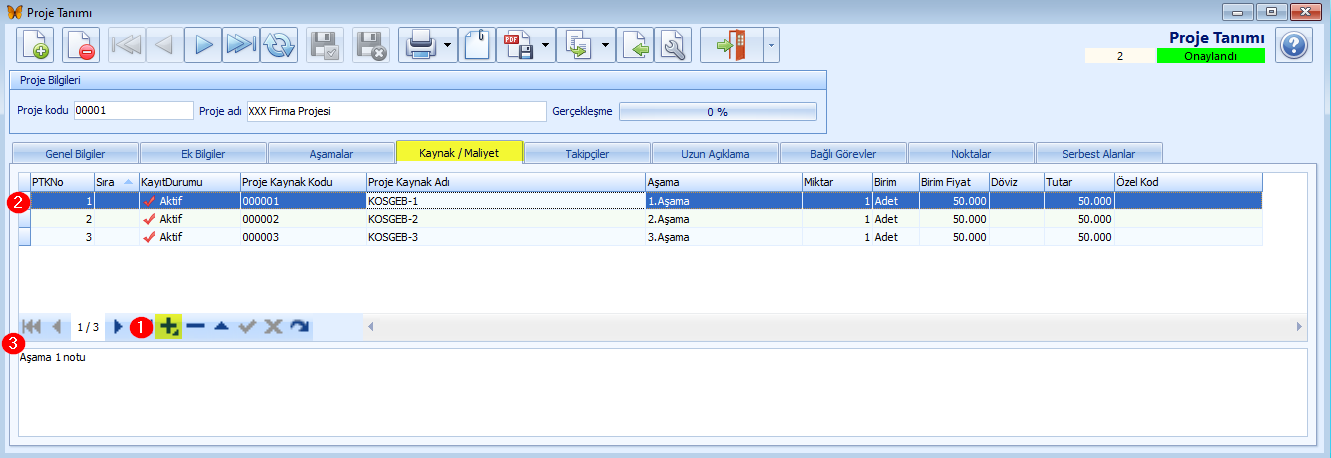

00000_circle_orange_arrow-right.svg Gerekli Kaynak

Projenin kaynak ihtiyacı (işçilik, malzeme, makine vb.) girilir. Tipte Tanımlıları Getir düğmesi proje tipindeki gerekli kaynakları getirir; satırlar elle de eklenebilir. Satırda Kodu, Gerekli Kaynak Adı, Miktar, Birim, Birim Maliyet, Döviz ve Özel Kod girilir; Tutar miktar × birim maliyetten hesaplanır. Açıklama alttaki alana yazılır.



00000_circle_orange_arrow-right.svg Bütçe Kaynakları

Projenin bütçesi dönemlere bölünerek planlanır. Tipte Tanımlıları Getir ile proje tipindeki bütçe kaynakları getirilir ya da satırlar elle girilir: Kodu, Bütçe Kaynak Adı, İlk Tarih, Son Tarih, Bütçe Periyodu, Tutar, Döviz. Açıklama alttaki alana yazılır.

Bütçe kaynağı satırı seçilip Bütçe Şablonu Oluştur düğmesine tıklanınca kaynağın ilk ve son tarihi arasında, bütçe periyoduna göre dönemler ve proje tipinde "uygulanır" işaretli aşama × kaynak eşleşmeleri için bütçe satırları oluşturulur. Bütçe kaynağı seçilmeden tıklanırsa "Proje bütçe kaynağı tanımlanmadı" uyarısı verilir.

Sağdaki Aşama - Kaynak Kullanımı tablosunda dönem tutarları hücrelere yazılır; toplam hücreleri değiştirilemez. Öndeğer görünümde satırlarda Aşama ve Gerekli Kaynak, sütunlarda Dönem bulunur; dönem yıl ve ay olarak yazılır (örneğin 2026-09) ve sütunlar bütçe satırlarının ilk ayından başlar. Yıl, Çeyrek (yılın üç aylık dilimi, 1-4), Ay, Hafta, İlk Tarih, Son Tarih, Miktar ve Tutar alanları satır, sütun ve veri bölgelerine sürüklenerek görünüm değiştirilebilir.

Bütçe gerçekleşmesi: Projenin bütçe kalemlerine bağlanan işlemlerin (alış-satış belgesi, belge satırı, cari hareket, proje işlemi) tutarları bütçenin gerçekleşmesine cari borç, cari alacak ve sipariş borç olarak eklenir. Yalnız Aktif, Onaylandı ve Tamamlandı durumundaki bağlı işlem satırları hesaba girer; İptal durumuna alınan bağlı işlem satırı gerçekleşmeden düşülür. Bağlı işlem satırının durumu değiştiğinde ilgili bütçe kaleminin gerçekleşmesi kendiliğinden yeniden hesaplanır.



00000_circle_orange_arrow-right.svg Takipçiler

Proje sürecini izleyen yöneticiler için artı butonuna tıklanarak satırda kayıt oluşturulur.

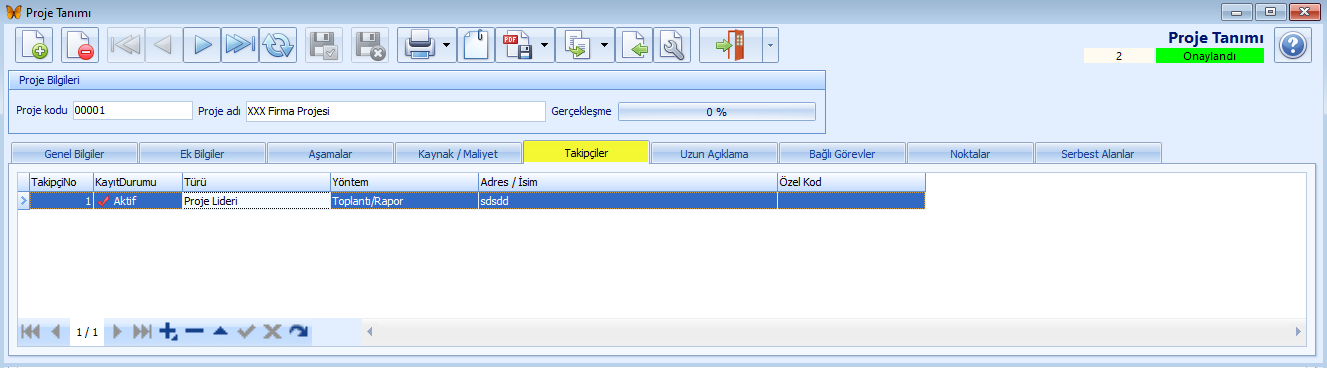

0197_Proje4



00000_circle_orange_arrow-right.svg Uzun Açıklama girilir.

00000_circle_orange_arrow-right.svg Bağlı Görevler

Projesi bu proje olan bütün görevler listelenir; görev hangi ekrandan açılmış olursa olsun (proje görevi, servis vakası, talep, bakım) burada görülür. Görevlerin gerçekleşme yüzdeleri aşamaların ve (gerçekleşme yöntemi Görev / puan ise) projenin gerçekleşmesini belirler; iptal edilen görevler hesaba katılmaz.

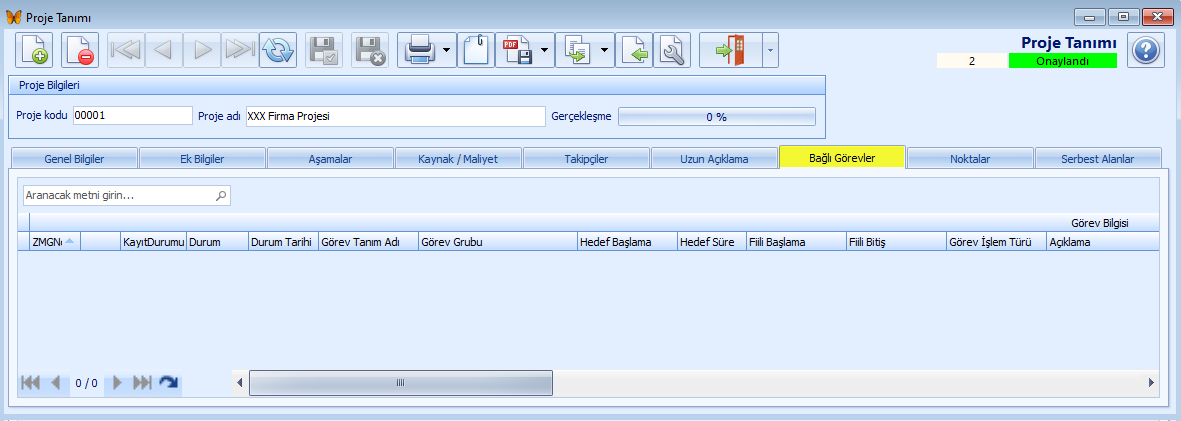

0197_Proje5



00000_circle_orange_arrow-right.svg İş Kalemleri

Projenin keşif / metraj kalemleri, iş paketleri, değişiklik emri kalemleri ya da yazılım özellikleri satır satır girilir: kalem kodu (projede tekil; boş bırakılırsa sistem numaralar), adı, türü (keşif, değişiklik / ilave, sözleşme dışı, özellik), bağlı olduğu aşama ve üst kalem, birim, miktar, birim fiyat, döviz (boşsa bütçe dövizi), sorumlu, stok kartı (kalem bazlı hakediş faturasında kullanılır), puan, ilk / son tarih (Gantt çizelgesinde gösterilir), durum, sıra ve özel kod. Tutar miktar ile birim fiyattan hesaplanır; gerçekleşen miktar girildikçe (ya da hakediş satırlarından) kalemin gerçekleşme yüzdesi dolar. Belge satırları, stok hareketleri ve görev işlemleri bir iş kalemine bağlanabilir; "Yeniden Hesapla" kaleme bağlı giderleri kalemin gerçekleşen tutarına toplar. Alt kalemi, hakediş satırı ya da bağlı belge / işlem satırı olan kalem silinemez; kalemin projesi sonradan değiştirilemez.

00000_circle_orange_arrow-right.svg Taraflar / Sözleşmeler

Projenin tarafları ve sözleşmeleri burada tutulur: müşteri (projede en çok bir etkin müşteri tarafı), taşeron, tedarikçi, danışman ve kontrol. Yeni satırda ilk taraf Müşteri, sonrakiler Taşeron türüyle önerilir. Her taraf için cari, sözleşme numarası, tarihi ve yeri, sözleşme tutarı, döviz, revize tutar, teminat, stopaj ve avans mahsup oranları, avans tutarı, gecikme cezası oranı, ilk / son tarih, ödeme şekli ve özel kod girilir; kesinti oranları boş bırakılırsa proje tipindeki öndeğerler gelir. Alttaki Kapsam (iş kalemleri) sekmesinde taşeron ya da tedarikçinin üstlendiği iş kalemleri miktar ve birim fiyatıyla seçilir (hakedişte Kalemleri Getir yalnız bu kalemleri getirir, birim fiyat boşsa kapsam fiyatı kullanılır); Sözleşme Özeti sekmesinde sözleşme metni özetlenir. Onay yolu tanımlıysa taraf kaydı yolun adımlarından geçer.

00000_circle_orange_arrow-right.svg Hakedişler

Projenin taraflarına kesilen hakedişler (müşteriye kesilen alınan, taşeron / tedarikçiden gelen verilen) bu sekmede listelenir; Yeni Hakediş projeyi hazır getirerek hakediş kartını açar, Hakedişi Aç seçili hakedişi düzenlemeye açar. Hakediş satırlarındaki kümülatif miktarlar iş kalemlerinin gerçekleşen miktarını ve projenin gerçekleşme yüzdesini günceller; kesintiler, KDV ve net tutar hakediş kartında hesaplanır. Hakedişten üretilen faturanın cari hesaba işlemesi proje tipinde seçilen fatura işlem koduna bağlıdır; listedeki Fatura No sütunu üretilen faturanın takip numarasını gösterir; ayrıntı Hakediş sayfasındadır.

00000_circle_orange_arrow-right.svg Ekip

Projede çalışan personel, rolü, saat maliyeti ve dönemi bu sekmede tutulur. Zaman kayıtlarının tutarı personelin buradaki saat maliyetinden hesaplanır; ekipte olmayan personelin saat tutarı sıfır kalır. Aynı personel projeye bir kez eklenir.

00000_circle_orange_arrow-right.svg Kayıt Defteri

Projenin riskleri (R), sorunları (S), kararları (K) ve değişiklik talepleri (D) tür, takip no, tarih, konu, aşama, önem (1-5), olasılık (1-5), sorumlu, hedef tarih ve değişiklik tutarıyla kaydedilir; alttaki Açıklama ve Karar / yanıt planı alanlarına ayrıntı ve karar yazılır. Önem × olasılık etki puanını verir. Kaydın durumu onay yolu olan kayıtta Durum sütunundan (yolun sonraki adımları), onay yolu olmayan kayıtta kayıt kaydedildikten sonra Kayıt Durumu sütunundan değiştirilir (bu kayıtta Durum sütunu kayıt durumuyla aynı görünür); bir risk ya da sorun böyle kapatılır (örneğin Tamamlandı), bir değişiklik talebi böyle onaylanır (Aktif ya da Onaylandı). Kapatılan kayıt kapatma tarihini ve kapatan personeli alır, yeniden açılırsa bu bilgiler boşalır. Onaylanan bir değişiklik talebi projeye Değişiklik / ilave türünde bir iş kalemi ekler (kodu "DT-" ve takip numarası, birim fiyatı değişiklik tutarı).

00000_circle_orange_arrow-right.svg Üretim sekmeleri: İş Emirleri, Operasyonlar, İş İstasyonları, Vardiyalar

Proje tipinde seçildiyse (Üretim profilinde öndeğer olarak açık) projenin üretim bilgileri dört sekmede salt okunur görülür. Bilgiler projeye bağlı MRP2 iş emirlerinden gelir; projesi seçilmeden açılan iş emirleri ve hızlı üretim iş emirleri bu sekmelerde görünmez. Sekmeler yalnız MRP modülü lisanslıysa görünür ve sekme açıldığında yüklenir.

00000_circle_orange_arrow-right.svg Kazanılmış değer

Gerçekleşme bölümündeki Planlanan değer (PV), Kazanılmış değer (EV), Fiili maliyet (AC), SPI ve CPI alanları "Yeniden Hesapla" ile ve gece görevinde yenilenir: PV bütçenin bugüne kadar planlanan payı (aşama bütçeleri, yoksa proje süresiyle orantılı), EV bütçe × gerçekleşme oranı, AC gerçekleşen gider; SPI = EV / PV zaman, CPI = EV / AC maliyet performansıdır (1'in altı gecikme / aşım).

00000_circle_orange_arrow-right.svg Gantt ve Projeyi Kopyala

Gantt projenin planını (proje, aşama ağacı, iş kalemleri, görevler) Gantt çizelgesinde gösterir; tarihi girilmemiş iş kalemi çizelgede aşamasının tarihleriyle gösterilir. Projeyi Kopyala yeni kod (öndeğer eski kod + "-K"), ad ve ilk tarih sorar; aşama ağacı, iş kalemleri, taraflar (sözleşme numarası, tarihi ve tutarı hariç) ve ekip yeni projeye kopyalanır, tarihler yeni ilk tarihe göre kaydırılır; kayıt defteri ve hakedişler kopyalanmaz. Yeni proje Giriş durumunda açılır.

00000_circle_orange_arrow-right.svg Sürüm notu (yazılım profili)

Aşamalar sekmesinde seçili aşama (sürüm) için Sürüm Notu Üret (aşama ağacının altındaki Sürüm Notu (yazılım profili) sekmesinde), Müşteri İlişkileri > Talepler ekranında düzeltme sürümü bu aşama seçilmiş tamamlanmış talepleri takip numarası ve konusuyla "Düzeltmeler", "Yenilikler", "Destek" ve "Müşteri talepleri" bölümleri hâlinde bir metne döker; metin elle düzeltilebilir. Aşamada Yayınlandı işaretlenip kaydedilince yayın tarihi boşsa o günün tarihi yazılır, sürüm notu boşsa kendiliğinden üretilir.

00000_circle_orange_arrow-right.svg Noktalar sekmesinde işlem noktalarının kaydı butonlar (ekleme, silme, onaylama, vazgeçme) butonları  ile satır bazında yapılır. Burada eklenecek olan noktanın İşlem Noktası Tanımları penceresinde girilerek durumunun Onaylandı olarak kaydedilmiş olması gerekir. Geçerlilik olarak ise eklenen noktalardan Seçili Noktalar seçilir. Eğer tüm noktalarda kullanılacak ya da geçerli olacak ise Geçerlilik olarak Bütün Noktalar seçilir. Sistemde varsayılan olarak Geçerlilik > Bütün Noktalar seçili olarak gelir.



00000_circle_orange_arrow-right.svg Serbest Alanlar sekmesinde kullanıcı isteğine bağlı ek alanlar tanımlanabilir.

00000_circle_orange_arrow-right.svg Yapay Zeka sekmesinde proje tipinin Yapay Zeka sekmesinde tanımlanan yönergeyle üretilen proje özeti görülür.
