Kapasiteye göre üretim süresi ve iş emri başlama tarihi nasıl hesaplanır?

<< İçindekileri Görüntülemek İçin Tıklayın >>

Yer:  Üretim İşlemleri Soru Cevap > Kesikli Üretim İşlemleri > Makine Kapasite İşlemleri >

Kapasiteye göre üretim süresi ve iş emri başlama tarihi nasıl hesaplanır?

N4/T4 programında müşteriden alınan siparişe göre üretim iş emri oluşturulur.

Sonrasında iş emri üretileceği makineye atanır.



Makinenin birim üretim kapasitesine (adet/gün vb.) göre siparişn kaç günde üretileceği sistem tarafından hesaplanır.

Müşteri siparişinin tesliminin yapılacağı termin tarihi de alınan siparişte girilmiştir.

Sistem tarafından hesaplanan üretim süresi teslim tarihinden çıkarılarak iş emri başlama tarihi belirlenir.



Bu şekilde üretim makine kapasitesine göre siparişin teslimatı gerçekleştirilir.

Farklı makinelere göre üretim süreleri dolayısıla işletmenin kapasitesi değişir.

Yüksek kapasitedeki işletmeler hızlı üretim yaparak yüksek müşteri siparişine sahip olur.



ÖN İŞLEMLER

1.Ürüne ait stok kartında kapasite tanımlanır.

2.Üretimde kullanılacak olan makinenin kapasitesi tanımlanır.

3.Sipariş oluşturulur.

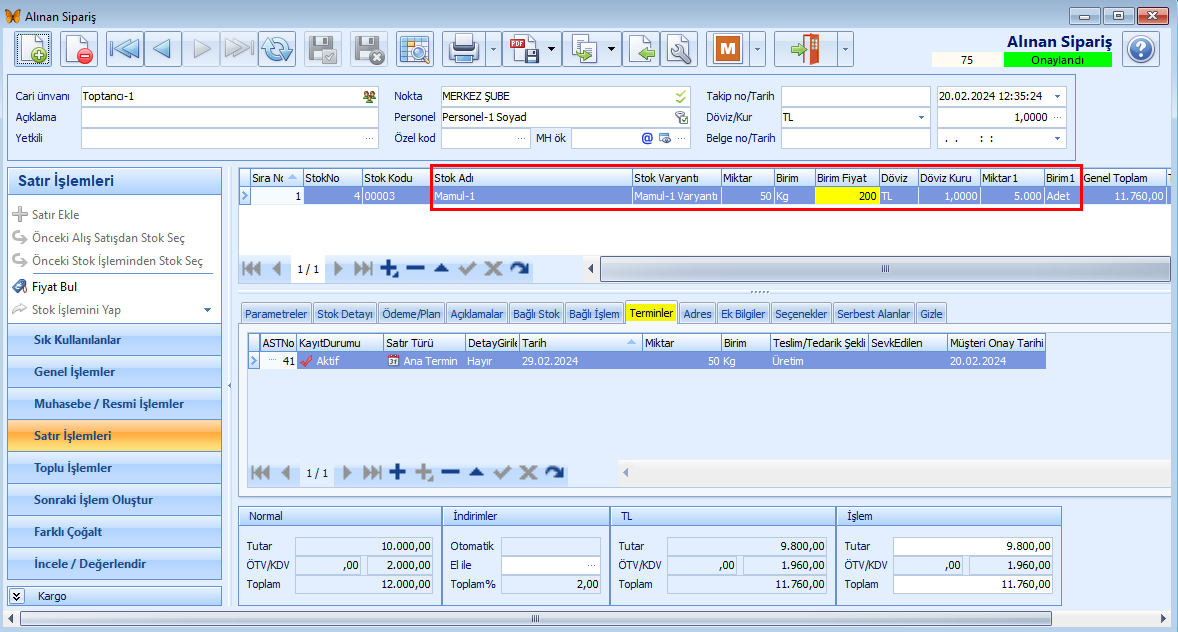

0309_kapasite9



4.İş emri oluşturulur.

5.İş emrinin makine ataması yapılır.





1. PLANLAMA modülünde Makine Planlama Atama/Gant işlem penceresinde iş emri seçilir (1).

Listelenen makinenin iş emrini üreteceği süre sistem tarafından hesaplanmış olup (2) makine seçilerek (3) makine ataması (4) yapılınca üretim süresine göre iş emri başlama tarihi (5) de görülür.

Makine kapasitesine göre üretim süresi hesaplanmıştır.

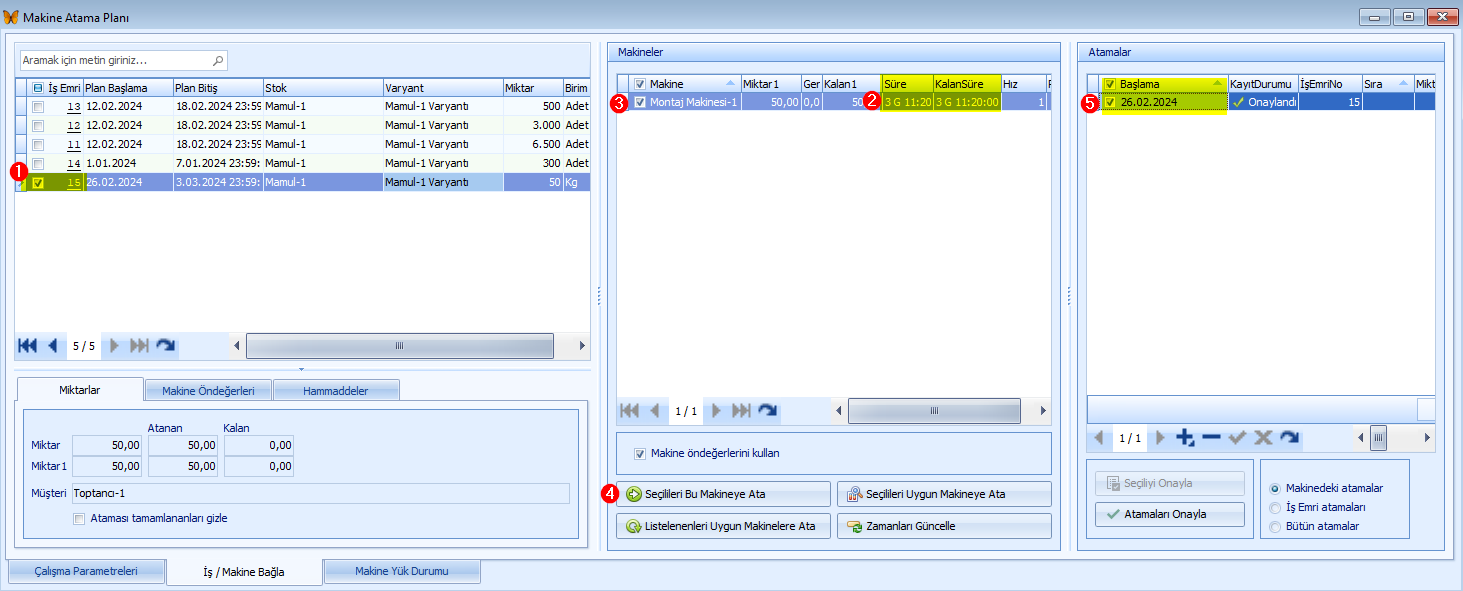

0309_kapasite10
